Aktuální práce na kanalizaci

Události

Aktuální informace k probíhající výstavbě kanalizace

Stavba, s finanční podpodou Státního fondu životního prostředí ČR a Středočeského kraje, byla zahájena 20.10.2021 předáním staveniště zhotoviteli. Pro zařízení staveniště byly po následující 2 roky vybrány pozemky nebo jejich části: 584, 593/8, 595/4, 598/9, 648/7, 414/33, 414/37, 464, 519/149, 1021/1, st.65/1 v Srbíně a 610/3, 822/8, 679 v Žernovce. Využívány budou postupně dle potřeby stavby. Konec výstavby je dle smlouvy o dílo plánován v říjnu 2023 (viz harmonogram stavby z dubna 2022). Koncem výstavby se rozumí uvedení nové kanalizace do 12 měsíčního zkušebního provozu, po jehož vyhodnocení bude teprve stavba zkolaudována pro trvalé užívání. Obecné informace o projektu najdete v článku ZDE.

 Oznámení inspektorátu práce



Průběh stavby

Výstavba ČOV probíhá - úpravy vnitřních povrchů, instalace podhledů, včetně izolací, zahájena instalace technologie ČOV.

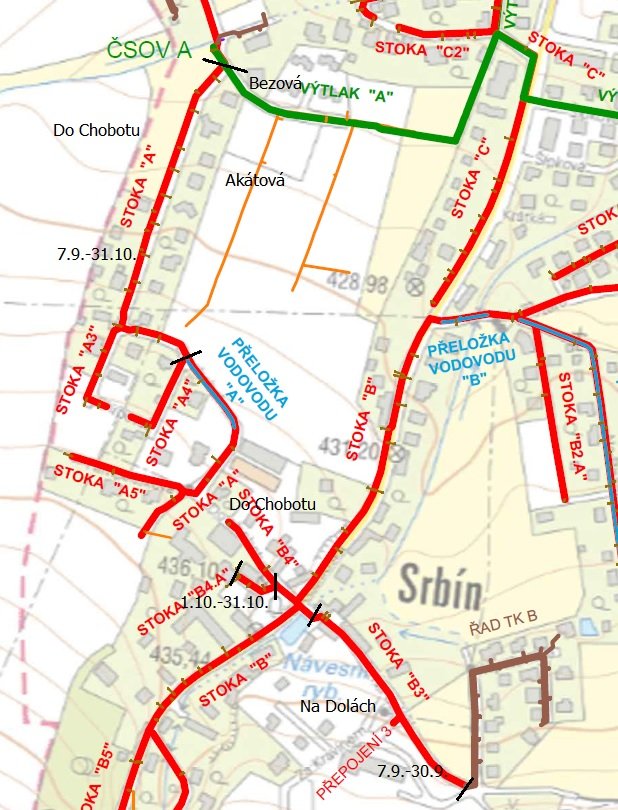

Stavba gravitační kanalizace pokračuje podle plánovaného harmonogramu. Výstavba stok bude z organizačních probíhat oddílně od výstavby domovních přípojek, které budou později dobudovány na vysazené odbočky.

Pokračuje v ulici Do Chobotu výstavba stoky A1 - od potoka k ul. Na Budech. Tento úsek ulice je po dobu provádění prací uzavřen. Objízdná trasa do oblasti vede ulicí Do Chobotu od návsi. Současně také probíhá pokládka tlakového řadu ve slepé ulice Do Chobotu k č.p. 148 a 474. Po dokončení výstavby v ulici Do Chobotu bude probíhat rovněž pokládka výtlačného řadu A od čerpací šachty Do Chobotu ulicí Bezová do ul. Luční, kde trasa vede pod chodníkem. Z tohoto důvodu bude muset být chodník pro veřejnost uzavřen.

Od 23.1. budou zahájeny práce na výstavbě stoky B v ul. Nad Obcí. Kvůli skalnímu podloží, které se očekává téměř v celém rozsahu ulice je odhad provádění prací až do konce února. Ulice bude po dobu výstavby neprůjezdná, na víkendy bude sjízdná přes přejezdové plechy.

Od 25.1. by měla začít pokládka hlavního řadu B2A v ulici Úzká. Ulice bude s výstavbou uzavřena, objízdná trasa bude shora z ulice Na Pískách po provizorní štěrkové cestě. Zde stavba bude poté plynule pokračovat stokou B2 v ul. Na Pískách. Vzhledem k počasí není již možné použít pro osobní dopravu dočasnou komunikaci ze štěpky Na Pískách a v průběhu provádění prací bude pro rezidenty vyhrazeno parkování v ul. U Požáru v blízkosti křižovatky Na Pískách x Úzká.

Pro všechny nepřístupné oblasti platí, že popelnice budou po tuto dobu sváženy pracovníky stavby od jednotlivých nemovitostí na místo svozu dostupné pro popeláře. Po svozu si nádoby rozeberte zpět podle přidělených čísel na samolepkách, či vlastního označení.

Obnova povrchů komunikací

Další opravy povrchů po stavbě budou probíhat v roce 2023. Po dokončení výstavby E2 bude stěrkem plošně upraven povrch v ulici Za Brodem. Z asfaltových komunikací bude přednostně řešena oprava páteřních ulic Na Dolách a Do Chobotu - s ohledem na dokončení výstavby přípojek u ulicích, vyvážení mezideponie na Čapíku a plánované uzavírce silnice Choceradská. Tato bude zahájena v březnu 2023 a je plánována v etapách:

I. etapa - Kia-Na Pískách; II. etapa - Na Pískách-náves Srbín; III. etapa - náves-Nad Obcí; IV. etapa - Nad Obcí-č.p.24

Informace k uzávěře budou aktualizované po dokončení jednání KSÚS a ŘSD, která probíhají ke koordinaci naší stavby kanalizace a plánované opravy silnice Kutnohorská, která má v úseku Mukařov - Kozojedy začít také letos na jaře.



Práce na domovních přípojkách probíhají dle plánovaného harmonogramu a zejména pak dohody zhotovitele s vlastníky o přístupu na pozemek. Uzavírky ulic jsou realizovány pouze částečné u těch domů, kde se přípojky staví a jen v pracovní době od 7h do 19h. Jinak ulice jsou sjízdné až k místu stavby. Plánována je výstavba:

Nad Požárem - leden-únor 2023

náves Srbín - leden 2023

Do Chobotu, Chrpová - leden-únor 2023

Další ulice by měly následovat v pořadí Nad Obcí, Úzká, Na Pískách, Choceradská - bude upřesněno.

Výstavba probíhá i mimo tyto termíny v závislosti na spolupráci vlastníka nemovitosti.

V případě požadavku konzultace stavby přípojky tlakové kanalizace (oblast od Kutnohorské, včetně, na sever) se obracejte na vedoucího stavby přípojek, p. Pancíře na tel: 603 477 556, e-mail: frantisek.pancir@ekologicka-stavebni.cz.

Pro organizaci stavby gravitačních přípojek a tlakových přípojek (oblast od Kutnohorské na jih) kontaktujte stavbyvedoucího p. Klebera, tel.: 776 121 877, e-mail: kleber@zepris.cz.

Informace k výstavbě domovních přípojek tlakové kanalizace

Práce na domovních přípojkách probíhají zejména po dohodě s vlastníky nemovitostí. Kanalizační přípojky jsou stavěné až po dokončení celistvých úseků kanalizačních stok. U přípojek tlakové kanalizace bude v první fázi vystavěna stavební část domovní přípojky. Poté bude po splnění podmínek uvedených níže osazena čerpací technologie. Vlastníky nemovitostí, kde je v rámci výstavby přípojky realizována i čerpací techologie  žádáme, aby po dokončení stavební části jejich přípojky postupovali podle následujících pokynů - netýká se přípojek, u kterých je realizována pouze veřejná část - viz seznam realizovaných domovních přípojek:

POKYNY PŘED REALIZACÍ TECHNOLOGIE (VYSTROJENÍ) DOMOVNÍ ČERPACÍ JÍMKY (DČJ)

  • majitel nemovitosti si musí na své náklady před osazením technologie DČJ zajistit el. přípojku k ovládání čerpadla, tj. od stávajícího domovního rozvaděče, či jiného napojovacího místa, k místu budoucího umístění ovládání pro technologii DČJ a

  • položit chráničku pro budoucí el. kabel od ovládání k čerpací jímce. Chránička musí být průměru min. 50 mm v hloubce min. 60 cm pod terénem. Ovládání čerpadla je umístěno do 5 m od čerpací jímky na stěně objektu, plotu nebo na volně stojícím stojánku

  • přívodní kabel je v provedení CYKY 5 x 2,5 s osazeným motorovým jističem 16 A. Vlastník nemovitosti si musí případně zařídit dostatečný jistič u ČEZ Distribuce;

  • majitel objektu musí před montáží technologie zajistit a předložit platnou elektrorevizi na přívodní kabel;

  • čerpadlo je na 400 V, na 230 V je nestandartní dodávka, která je zpoplatněna;

  • po vyřízení všeho viz výše Vás žádáme o zaslání kopie elektrorevize přívodního kabelu, s uvedením kontaktního telefonu na: kleber@zepris.cz, a v kopii též na: obec@mukarov.cz (výjimečně, nemáte-li možnost e-mailu, v listinné podobě k rukám Ing. Zimy na OÚ) jako potvrzení o připravenosti přípojky pro osazení technologie. Do předmětu e-mailu uveďte: „Kanalizace elektrorevize + doplňte příslušné č.p., č.e.“. Pro zajištění hladkého průběhu stavby žádáme o dodání elektrorevize nejpozději do 31.12.2022;

  • technologové stavby Vás poté budou kontaktovat pro domluvení termínu na osazení technologie DČJ. Tato může být osazena do každé šachty ihned po splnění podmínek výše.

  • ihned po osazení technologie, bude majitel objektu seznámen s provozním návodem technologie a provede se zaškolení. O tomto bude sepsán předávací protokol obsahující i výrobní čísla čerpadla a ovládací jednotky. Zároveň Vám bude předána informace, k termínu přepojování domovních odpadů, jež závisí na uvedení ČOV do provozu. Přepojení bude též možné až po vizuální kontrole vyvezení stávající jímky, neboť není z technologických důvodů povoleno obsah jímky přečerpat do nové kanalizace!

  • ovládací jednotka, čerpací technologie, jejich osazení a zprovoznění, včetně zaškolení, bude provedeno na náklady obce;

  • přivedení jištěného přívodního kabelu do místa ovládání, položení chráničky od ovládání k šachtě, zajištění elektrorevize, přepojení odpadu z domu do čerpací šachty provádí vlastník nemovitosti na svůj náklad.

POKYNY PŘED REALIZACÍ TECHNOLOGIE (VYSTROJENÍ) DOMOVNÍ ČERPACÍ JÍMKY (DČJ) ke stažení.
